Panel çit siparişlerinde en sık sorulan ikinci soru şudur: "Ne zaman gelir?"
Cevap çoğu zaman bir aralık olarak verilir ve o aralık sahada bir tarihe dönüşür; montaj ekibi ona göre planlanır, iş programı ona göre yazılır. Sonra malzeme birkaç gün geç gelir ve zincirin tamamı kayar.
Sorunun kaynağı genellikle tedarikçinin isteksizliği değil, terminin nasıl oluştuğunun iki taraf tarafından da farklı anlaşılmasıdır. Alıcı süreyi bir üretim süresi sanır; oysa süre, birbirini bekleyen adımların toplamıdır ve bu adımların çoğu paralel yürümez.
Bu yazı, siparişten sevkiyata kadar geçen sürecin hangi adımlardan oluştuğunu ve her adımın süreyi nasıl etkilediğini anlatıyor.
Konuyu anlamanın pratik faydası şudur: sürecin nasıl işlediğini bilen bir alıcı, terminin gerçekçi olup olmadığını teklif aşamasında anlayabilir. Aynı işe farklı süreler veren iki tedarikçiden hangisinin gerçekçi konuştuğu, sürenin uzunluğuna bakarak değil, sürenin nasıl gerekçelendirildiğine bakarak anlaşılır. Bu ayrım, montaj takvimini malzemeye göre kuran her proje için doğrudan para karşılığı olan bir bilgidir — çünkü kayan bir termin yalnız malzemeyi değil, ona bağlı bütün işleri erteler.
Termin ne zaman başlar
En yaygın yanlış anlaşılma buradadır. Alıcı için termin, siparişi verdiği gün başlar. Üretici için ise sipariş üretime girebilecek kadar netleştiği gün başlar.
Arada geçen süre bazen bir gün, bazen iki haftadır. Ölçü onayı bekler, renk kararı verilmemiştir, hat krokisi gelmemiştir, kapı yerleri netleşmemiştir. Bu süre boyunca sipariş "verilmiş" ama üretime girmemiş durumdadır.
İki tarafın da haklı olduğu bu belirsizlik, tek cümleyle çözülür: termin, teknik onayın tamamlandığı tarihte başlar ve o tarih yazılır. Böylece hem alıcı neyi beklediğini bilir hem üretici gecikmeyi kendi üzerine almaz.
Bu cümlenin ikinci faydası, alıcıyı hızlandırmasıdır. Terminin onayla başladığı bilindiğinde, onay bekleyen kalemler öncelik kazanır.
Netleşmesi gereken kalemler
Üretimin başlaması için tamamlanması gereken bilgiler sınırlıdır ama eksiksiz olmalıdır: panel ölçüsü ve adedi, tel çapı, göz aralığı, kaplama sistemi ve RAL kodu, direk tipi ve boyu, bağlantı takımı, kapı yerleri ve ölçüleri, teslim adresi ve şekli.
Bu listedeki tek bir kalem eksikse üretim başlamaz — çünkü eksik kalem çoğu zaman ilk adımı, kesim planını etkiler. Kesim planı yapılmadan tel çekilmez.
Uygulamada en sık eksik kalan iki kalem renk kararı ve kapı detaylarıdır. İkisi de alıcı tarafında "sonra netleşir" diye ertelenir; oysa ikisi de üretimin en başında gerekir.
Renk kararı, kaplama partisini belirlediği için doğrudan takvimi etkiler; geç verilen bir renk kararı siparişin bir sonraki partiye kalması demektir. Kapı detayları ise özel direk ve özel parça gerektirdiği için ayrı bir üretim kalemidir; geç bildirildiğinde hattın geri kalanı hazır olsa bile kapı bölümü bekler.
Üçüncü sık eksik, teslim adresi ve erişim bilgisidir. Üretim açısından önemsiz görünür ama sevkiyat planlaması için gereklidir; araç tipi ona göre seçilir. Son anda öğrenilen bir erişim kısıtı, hazır malzemenin sevkini günlerce erteleyebilir.
Adım 1: Hammadde durumu
Üretim planı hammadde ile başlar. Tel, profil ve kaplama malzemesi stokta varsa üretim doğrudan sıraya girer; yoksa tedarik süresi eklenir.
Standart ölçüler genellikle stoktan çalışır. Standart dışı bir tel çapı, alışılmadık bir profil kesiti ya da özel bir renk istendiğinde ise hammadde ayrıca temin edilir ve bu, terminin en büyük tek kalemi haline gelebilir.
Bunun pratik sonucu şudur: standart ölçü seçmek yalnız fiyatı değil süreyi de düşürür. Proje esneklik veriyorsa, tedarikçiye "hangi ölçüler stoktan çıkar" diye sormak terminden günler kazandırabilir.
Hammadde tarafında ikinci konu parti tutarlılığıdır. Büyük bir sipariş birden fazla hammadde partisinden üretilirse, partiler arasında küçük farklar oluşabilir; özellikle renk tonunda. Bu yüzden büyük siparişlerde tek partiden üretim istenmesi mantıklıdır — ama bu istek, hammaddenin tamamının hazır olmasını gerektirir ve termini uzatabilir. İki beklenti arasındaki tercih baştan yapılmalıdır.
Adım 2: Üretim sırası
Üretim, siparişlerin geliş sırasına göre değil, hattın verimine göre planlanır. Bu, alıcı açısından en az anlaşılan ama en belirleyici adımdır.
Bir üretim hattı, benzer işleri bir arada yapmak ister. Aynı ölçüdeki paneller peş peşe üretildiğinde ayar değiştirme sayısı azalır ve verim yükselir. Bu yüzden siparişiniz, kendinden sonra gelmiş ama aynı ölçüdeki bir siparişle birleştirilebilir; ya da tersine, farklı ölçüde olduğu için bir sonraki uygun pencereyi bekleyebilir.
Bunun sonucu şudur: aynı üretim süresi, sıraya göre farklı termin verir. İki gün süren bir üretim, dört gün sonra başlayacaksa termin altı gündür.
Sıranın nasıl işlediğini sormak, terminin gerçekçiliğini değerlendirmenin en iyi yoludur. "Üretim ne kadar sürüyor" sorusundan çok, "sıra ne zaman bize geliyor" sorusu bilgi verir.
Sıra mantığının bir başka sonucu, sipariş büyüklüğünün süreyi doğrusal etkilememesidir. İki katı büyüklükte bir sipariş iki katı sürmez; çünkü hattın ayar süresi sabittir ve büyük siparişte bu maliyet daha çok parçaya yayılır. Tersine, çok küçük siparişler orantısız uzun bekleyebilir — hat onları uygun bir pencereye sıkıştırmayı bekler.
Bu, tamamlama siparişlerinin neden beklediğini de açıklar. Birkaç panel için hat ayarı değiştirilmez; o birkaç panel, aynı ölçüde başka bir iş çıkana kadar bekler. Bu yüzden eksik kalan kalemleri mümkün olduğunca ana siparişle birlikte vermek, sonradan tamamlamaktan çok daha hızlıdır.
Adım 3: Kaplama ve parti mantığı

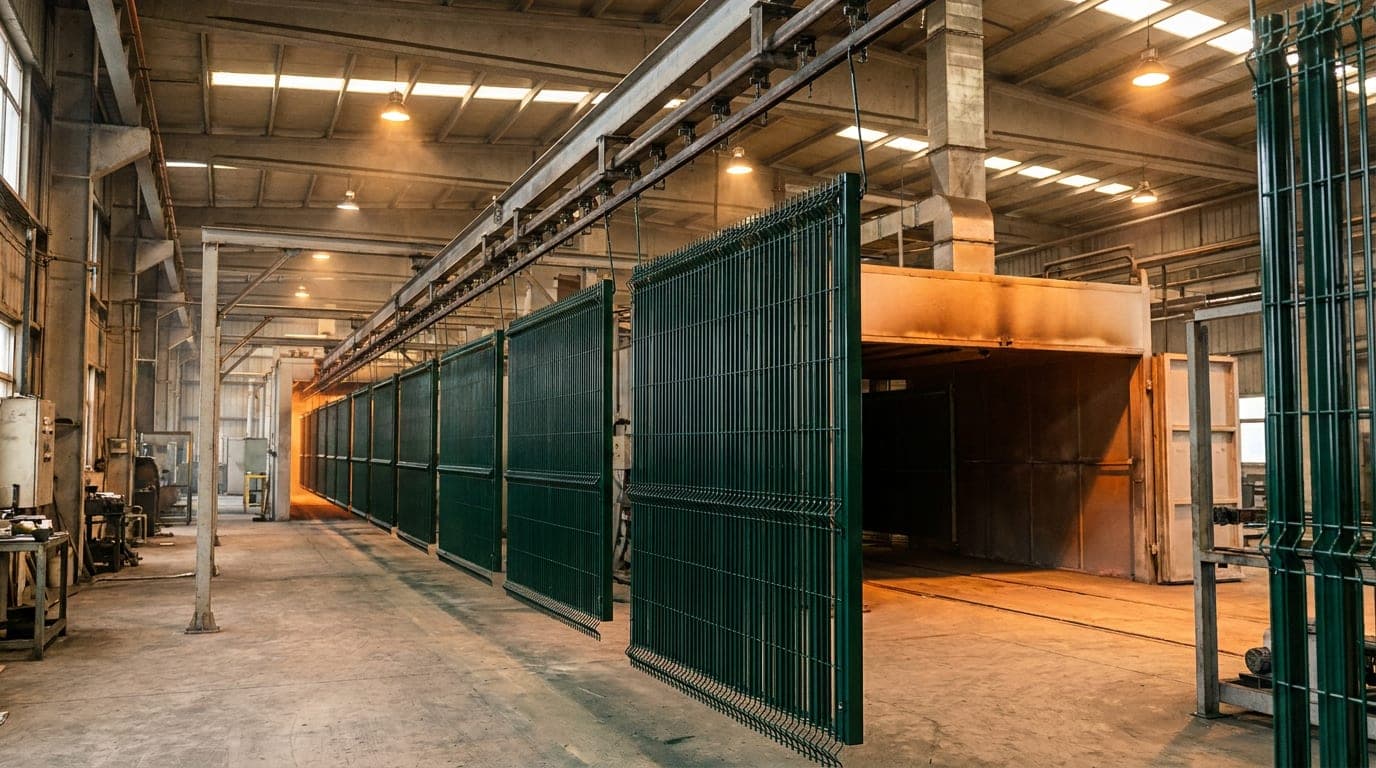

Kaplama, takvimdeki en katı adımdır çünkü parti halinde çalışır.

Toz boya hattı belirli bir renkle yüklenir ve o renkteki bütün işler arka arkaya yapılır. Renk değiştirmek hattın temizlenmesini gerektirir; bu hem zaman hem maliyet demektir. Bu yüzden hat, aynı rengi biriktirip tek seferde işler.
Siparişiniz o renk partisine yetişirse hızlı ilerler; kaçırırsa bir sonraki partiyi bekler. Bekleme süresi hattın yoğunluğuna bağlıdır ve alıcının kontrolünde değildir.
Bu mekanizma, standart renklerin neden daha hızlı geldiğini de açıklar. Yaygın renklerde parti sık kurulur; standart dışı bir renk ise yeterli iş birikene kadar bekleyebilir ya da tek başına partisi kurulur — ikincisi maliyet farkı yaratır.
Kaplamadan sonra kuruma ve soğuma süresi vardır. Bu süre kısaltılamaz; erken elleçlenen kaplama iz alır. Üretim bitti denilen bir siparişin hemen sevk edilememesinin sebebi çoğu zaman budur.
Bu adımın atlanması, sahada fark edilmesi en zor kusurlardan birini üretir. Yeterince beklemeden istiflenen paneller, temas noktalarında birbirine hafifçe yapışır ve ayrılırken yüzeyde iz bırakır. İz genellikle küçüktür ve teslim anında gözden kaçar; birkaç ay sonra o noktalarda matlaşma olarak görünür hale gelir.
Bu yüzden "acil lazım" baskısı altında sevk edilen siparişlerde risk yalnız takvimde değil kalitededir. Termini bir gün kısaltmak için kuruma süresinden çalınması, karşılığında yıllar sürecek bir yüzey kusuru bırakabilir. Aceleci bir talep karşısında tedarikçinin "bu süre kısaltılamaz" demesi, aslında alıcının lehine olan bir cevaptır.
Direk ve panel senkronu
Panel ve direk çoğu zaman farklı hatlarda ve farklı zamanlarda üretilir. İkisinin aynı anda hazır olması ayrı bir planlama işidir.
Bu senkron sağlanmadığında iki senaryo çıkar: ya paneller bekler ya direkler. Bekleyen malzeme depo işgal eder ve tedarikçi için maliyettir; bu yüzden bazen hazır olan kalem önce sevk edilmek istenir.
Alıcı açısından ise kısmi sevkiyat, montaj sırasına uygunsa faydalı, uygun değilse zararlıdır. Direkler önce gelirse montaj başlayabilir; paneller önce gelirse saha malzeme deposuna döner. Bu tercih tedarikçiye bildirilmelidir; bildirilmediğinde hazır olan gönderilir.
Adım 4: Sevkiyat planlaması
Üretim bittiğinde iş bitmiş sayılmaz. Sevkiyat, kendi başına bir planlama adımıdır ve termine gün ekler.
Araç bulunması, yükleme sırasının belirlenmesi, güzergâhın planlanması ve teslim gününün alıcıyla mutabık kalınması gerekir. Uzak mesafelerde yol süresi de eklenir.
Sevkiyat adımının süresi çoğu zaman terminde ayrı gösterilmez ve bu bir belirsizlik kaynağıdır. "Üretim on gün" denildiğinde alıcı on günün sonunda malzemenin sahada olacağını varsayar; oysa üretim bittikten sonra sevkiyat için birkaç gün daha gerekebilir.
Doğru termin ifadesi bu iki adımı ayırır: üretim şu kadar, sevkiyat şu kadar, sahaya varış şu tarih.
Kritik yol: hangi adım termini belirliyor
Bir projede toplam süreyi belirleyen şey, adımların toplamı değil en uzun bağımlı zincirdir. Bazı adımlar paralel yürüyebilir; bazıları kesinlikle birbirini bekler.
Panel çitte tipik bağımlılık şöyledir: teknik onay tamamlanmadan kesim planı yapılamaz, kesim yapılmadan kaynak yapılamaz, kaynak bitmeden kaplamaya girilemez, kaplama kurumadan sevk edilemez. Bu zincir kısaltılamaz.
Buna karşılık bazı kalemler paralel ilerleyebilir: bağlantı elemanları ayrı temin edilebilir, direkler farklı hatta üretilebilir, sevkiyat için araç önceden ayarlanabilir.
Terminin gerçekçiliğini anlamak için sorulacak soru şudur: bu takvimde hangi adım kritik yolda? Cevabı bilen bir tedarikçi süreyi gerçekçi verir; bilmeyen ya çok iyimser ya gereksiz temkinli davranır.
Mevsimin işi nasıl sıkıştırdığı çit el kitabı §11'de ayrıca ele alınıyor.
Kritik yolu kısaltmanın yolları
Kritik yol biliniyorsa üzerinde çalışılabilir. Üç pratik yol vardır.
Onayı hızlandırmak. Zincirin en başındaki adım en çok kazandırandır. Teknik onayın bir hafta erken tamamlanması, terminin bir hafta erkene çekilmesi demektir ve hiçbir ek maliyeti yoktur.
Standart ölçüye yönelmek. Hammadde beklemesini ortadan kaldırır ve üretim sırasında daha sık pencere bulunmasını sağlar.
Standart renk seçmek. Kaplama partisine yetişme ihtimalini yükseltir.
Üçü de alıcının kontrolündedir ve üçü de fiyat artışı gerektirmez. Terminin en ucuz kısaltma yolları bunlardır; acele üretim talebi ise en pahalısıdır.
Revizyon: takvimi en çok bozan şey
Gecikmelerin görünmeyen ama en yaygın sebebi, üretim başladıktan sonra gelen değişiklik talebidir.
Bir revizyon küçük görünebilir — birkaç panel eklemek, bir kapı yerini kaydırmak, rengi değiştirmek. Ancak revizyonun maliyeti değişikliğin büyüklüğüyle değil, hangi adımda geldiğiyle ölçülür.
Kesim planı yapılmadan gelen bir değişiklik neredeyse bedavadır. Kesim yapıldıktan sonra gelen aynı değişiklik, kesilmiş malzemenin bir kısmını kullanılamaz hale getirebilir. Kaplama sonrası gelen bir renk değişikliği ise üretilmiş malzemenin tamamını yeniden işlemek demektir.
Bu yüzden revizyon talepleri geciktikçe pahalanır ve bir noktadan sonra pratikte imkânsız hale gelir. Alıcı tarafında bunun bilinmesi, kararların doğru zamanda verilmesini sağlar.
İkinci nokta, revizyonun termini sıfırlayıp sıfırlamadığıdır. Üretim sırasına girmiş bir sipariş revize edildiğinde sıradan düşebilir ve yeni sıraya girmesi gerekir. Bu, birkaç günlük bir değişikliğin haftalık gecikmeye dönüşmesinin en yaygın sebebidir.
Sözleşmeye konacak basit bir madde bu belirsizliği kaldırır: revizyon talebinin termini nasıl etkileyeceği, hangi aşamadan sonra revizyon kabul edilmeyeceği ve varsa ek maliyetin nasıl hesaplanacağı.
Ödeme koşulu takvimin parçasıdır
Ticari koşullar teknik takvimden ayrı düşünülür ama pratikte ona bağlıdır. Peşinat şartı olan bir siparişte üretim, ödeme alınana kadar başlamaz; bu süre çoğu zaman termine dahil edilmez ama gerçekte terminin parçasıdır.
Aynı şekilde sevkiyat öncesi bakiye ödemesi isteniyorsa, ödemenin tamamlanma süresi sevkiyatı geciktirebilir. Malzeme hazır, araç ayarlanmış ama ödeme onayı beklendiği için sevkiyat bir gün kayar.
Bu iki noktanın yazışmada açıkça belirtilmesi, "üretim ne zaman başlıyor" sorusunun gerçek cevabını verir. Ödeme koşulu bilinmeden verilen bir termin, teknik olarak doğru ama pratikte yanıltıcıdır.
Mevsim ve dönemsel yoğunluk
Çit işi mevsimlik yoğunluk yaşayan bir sektördür. Havaların düzeldiği dönemde talep artar, üretim hatları dolar ve sıra uzar. Aynı sipariş, yılın farklı zamanlarında belirgin şekilde farklı termin alabilir.
Bu, planlama açısından bir fırsattır. Montajı bahara yetiştirmesi gereken bir proje, siparişini kış aylarında verdiğinde hem daha kısa termin hem çoğu zaman daha iyi fiyat alır. Malzeme erken gelir ve uygun koşullarda depolanır.
Buna karşılık erken sipariş, malzemenin sahada uzun süre beklemesi demektir; bu da ambalaj ve depolama kararlarını değiştirir. İki etki birlikte değerlendirilmelidir.
Dönemsel yoğunluk ayrıca gecikme riskini artırır. Yoğun dönemde verilen bir termin, boş dönemde verilen aynı termine göre daha kırılgandır çünkü hattın toparlanma payı yoktur. Bu dönemde termin sorulurken "bu tarih ne kadar kesin" sorusu ayrıca sorulmalıdır.
Termin taahhüdü nasıl yazılır
Tek bir tarih yazan taahhüt, gecikme halinde hiçbir işe yaramaz. İşe yarayan taahhüt dört bilgiyi birlikte içerir.
Başlangıç. Terminin hangi olayla başladığı — genellikle teknik onayın tamamlanması.
Kapsam. Terminin neyi kapsadığı: üretimin bitişi mi, sahaya varış mı. İkisi farklı tarihlerdir.
Koşullar. Termini geçersiz kılabilecek durumlar: alıcı kaynaklı onay gecikmesi, revizyon talebi, ödeme koşulu.
Gecikme yönetimi. Gecikme öngörüldüğünde ne yapılacağı: ne zaman bildirileceği, kısmi sevkiyat seçeneği olup olmadığı, varsa yaptırım.
Dördüncü madde en çok atlanan ve en çok işe yarayandır. Gecikmenin kendisi çoğu zaman yönetilebilir bir sorundur; yönetilemez hale gelmesinin sebebi geç haber alınmasıdır.
Gecikme haber verildiğinde ne yapılır
Gecikme bildirimi erken geldiğinde alıcının elinde birkaç seçenek olur ve hepsi zararı küçültür.
Montaj takvimi kaydırılabilir; ekip başka bir bölüme yönlendirilebilir. Kısmi sevkiyat istenebilir: hazır olan kalemler gönderilir, montajın o kısmı başlar. Hattın sırası değiştirilebilir: geciken kalemin kullanılacağı bölüm sona bırakılır.
Bu seçeneklerin hiçbiri, malzemenin gelmediği gün öğrenildiğinde kullanılamaz. O noktada geriye yalnız beklemek kalır.
Gecikme bildirimi geldiğinde alıcının ilk sorusu "ne kadar gecikecek" olmamalıdır; çünkü o soru genellikle iyimser bir cevap alır. Daha işe yarar soru şudur: hangi adımda takıldı ve o adım ne zaman bitiyor. Cevap somutsa yeni tarih güvenilirdir; belirsizse ikinci bir gecikme ihtimali yüksektir ve plan ona göre yapılır.
İkinci soru, gecikmenin siparişin tamamını mı yoksa bir kısmını mı etkilediğidir. Çoğu gecikme tek bir kalemden kaynaklanır — bir renk partisi, bir özel parça, bir kapı. Geri kalanı hazırsa kısmi sevkiyat masaya gelir ve montaj kısmen başlayabilir.
Üçüncü olarak, gecikmenin sahadaki karşılığı tedarikçiye anlatılmalıdır. "Malzeme geç kalıyor" ile "ekip pazartesi boşta kalacak" farklı cümlelerdir; ikincisi çoğu zaman tedarikçi tarafında öncelik değiştirir. Bilgi paylaşıldığında çözüm üretme ihtimali artar.
Bu yüzden sözleşmeye konacak en değerli madde ceza değil, bildirim yükümlülüğüdür: gecikme öngörüldüğü anda, gerçekleştiğinde değil, bildirilir.
Takvimi alıcı tarafında yönetmek
Terminin yarısı tedarikçide, yarısı alıcıdadır. Alıcı tarafındaki yönetim üç alışkanlığa dayanır.
Kararları toplu vermek. Ölçü, renk, kapı detayı ve bağlantı tipi ayrı ayrı, günler arayla iletildiğinde her seferinde dosya yeniden açılır ve üretim planı yeniden yapılır. Aynı kararların tek seferde iletilmesi, hem hatayı hem gecikmeyi azaltır.
Tek muhatap belirlemek. Sipariş sürecinde birden fazla kişi tedarikçiyle konuştuğunda çelişen talimatlar oluşur. Tedarikçi hangisini uygulayacağını bilemez ve genellikle en son geleni uygular; bu da sahada sürpriz üretir. Tek muhatap, hem hızı hem tutarlılığı sağlar.
Ara kontrol noktaları koymak. Termin uzunsa, arada bir durum sorulması gecikmeyi erken görmeyi sağlar. "Üretime girdi mi", "kaplamaya girdi mi", "sevkiyat planlandı mı" — üç kısa soru, terminin sonunda yaşanacak sürprizi büyük ölçüde önler.
Bu üçü basit görünür ama birlikte uygulandığında termin üzerindeki alıcı kaynaklı riskin neredeyse tamamını ortadan kaldırır. Geriye kalan risk tedarikçinin planlama kalitesidir ve o da yukarıdaki sorularla ölçülebilir.
Ara kontrol ne sıklıkta
Sıklık termin uzunluğuna göre belirlenir. Kısa terminlerde tek bir ara kontrol yeterlidir; uzun terminlerde iki ya da üç nokta konulur.
Aşırı sık sorma ters etki yapar: tedarikçi savunmaya geçer, cevaplar rutinleşir ve bilgi değeri düşer. Doğru sıklık, üretimin adım değiştirdiği anlara denk gelen sıklıktır — üretime giriş, kaplamaya giriş, sevkiyat planlaması.
Termin konuşurken sorulacak sorular
| Soru | Ne öğrenirsiniz |
|---|---|
| Termin hangi tarihte başlıyor | Onay süresi kime yazılıyor |
| Üretim mi varış mı taahhüt ediliyor | Sevkiyat süresi dahil mi |
| Sıra ne zaman bize geliyor | Gerçekçi başlangıç |
| Renk partisi ne zaman kurulacak | Kaplama beklemesi var mı |
| Hammadde stokta mı | Tedarik süresi eklenecek mi |
| Direk ve panel aynı anda mı hazır olacak | Kısmi sevkiyat gerekir mi |
| Gecikme olursa ne zaman haber verilir | Zararı yönetme imkânı |
Bu yedi soru bir telefon görüşmesinde sorulabilir ve alınan cevaplar terminin ne kadar sağlam olduğunu doğrudan gösterir. Cevapları net veren bir tedarikçi süreci yönetiyordur; hepsine "olur, hallederiz" diyen bir tedarikçi ise henüz planlamamıştır.
Özet
Panel çitte teslim süresi bir üretim süresi değil, zincirleme bir takvimdir: onay, hammadde, üretim sırası, kaplama partisi, kuruma ve sevkiyat.
Bu zincirin kısaltılabilir halkaları alıcının kontrolündedir — onayı hızlandırmak, standart ölçü ve standart renk seçmek. Kısaltılamaz halkaları ise fiziksel gerçekliktir ve zorlamak kaliteden ödün vermek demektir.
Termini sağlam kılan şey kısa olması değil, gerçekçi ve tanımlı olmasıdır. Ne zaman başladığı, neyi kapsadığı, hangi koşullara bağlı olduğu ve gecikirse ne olacağı yazılı bir termin, birkaç gün daha uzun olsa bile sahada çok daha az sorun çıkarır.
Kısa termin her zaman iyi haber değildir
Teklif değerlendirirken kısa termin bir avantaj gibi görünür ve çoğu zaman öyledir. Ancak belirgin şekilde kısa bir termin, bazen bir uyarı işaretidir ve sebebini sormak gerekir.
Kısa terminin sağlıklı sebepleri vardır: hattın o dönemde boş olması, hammaddenin stokta bulunması, siparişin mevcut bir renk partisine denk gelmesi. Bunlar sorulduğunda net biçimde açıklanır.
Sağlıksız sebepleri de vardır. Kaplama sonrası kuruma süresinin kısaltılması, ara kontrollerin atlanması ya da terminin gerçekçi olmayan bir varsayımla verilmesi. Üçüncüsü en yaygınıdır: sipariş alabilmek için iyimser bir tarih verilir, sonra gecikme yaşanır.
Ayırt etmenin yolu, kısa terminin nasıl mümkün olduğunu sormaktır. Cevap somut bir sebebe dayanıyorsa termin sağlamdır; "biz hızlı çalışırız" gibi genel bir cevap geliyorsa temkinli olmakta fayda vardır.
Aynı mantık tersine de işler: gereğinden uzun bir termin, tedarikçinin kendi planını bilmediğini ve geniş pay bıraktığını gösterebilir. Bu da bir sorundur, çünkü o pay sizin takviminizden çıkar. Terminin gerekçesini sormak her iki uçta da bilgi verir.
