Panel çit yaklaşık maliyet hesabı nasıl yapılır

Panel çit yaklaşık maliyet hesabı: cetvelin satırları, birimler, kanıtlanabilir miktar, belgeli birim fiyat, sık hatalar ve 150 metrelik okul bahçesi örneği.

KONU Senaryoya göre maliyetYAYIN 26 Eylül 2026OKUMA 19 DKYAZAR Çit ve Tel Editör Ekibi
Okul bahçesinin üç kenarını çeviren yeşil panel çit hattı, köşe direkleri ve ön cephede geniş araç kapısı açıklığı

Bir ortaokulun bahçesini çeviren eski tel örgü yıllar içinde yatmış, okul idaresi yenileme talebini yazmış ve dosya kurumun satın alma birimine gelmiş. Birimin ilk işi bir firmayı arayıp "ne tutar" diye sormak değil, işin yaklaşık maliyetini kendi eliyle kurmaktır. Kısa cevap şudur: panel çit yaklaşık maliyet hesabı, işi kalemlere ayıran bir cetvelle yapılır. Her satırda iş kaleminin tanımı, birimi, miktarı, birim fiyatı ve tutarı yer alır; miktar metrajdan izlenebilir biçimde türetilir, birim fiyat ise aynı tarifle birkaç tedarikçiden alınmış tarihli fiyatlarla belgelenir. Toplam, bu satırların toplamıdır, tahmin değil.

Bu yazı o cetvelin nasıl kurulduğunu anlatıyor: hangi satırların bulunması gerektiğini, miktarın nasıl kanıtlanacağını, birim fiyatın hangi belgeye dayanacağını ve cetveli sessizce bozan hataları. Sonunda 150 metrelik bir okul bahçesi için örnek bir cetvel var. Mevzuat tarafına, yani eşiklere, usullere ve resmi birim fiyat listelerine girmiyoruz; o kısım her kurumun kendi mevzuatına ve ihale birimine aittir. Buradaki konu, hangi usul uygulanırsa uygulansın cetvelin teknik olarak doğru kurulmasıdır.

Yaklaşık maliyet neye yarar?

Yaklaşık maliyetin iki işi vardır. Birincisi bütçedir: kurum, işe ne kadar kaynak ayıracağını ancak bir hesapla savunabilir. "Bir çit işi, şu kadar tutar herhalde" diye ayrılan ödenek ya yetmez ya da gereğinden fazla kaynak bağlar. İkincisi referanstır: teklifler geldiğinde, kurum onları bir şeye göre tartmak zorundadır. O ölçü, önceden hazırlanmış yaklaşık maliyettir.

İkinci iş çoğu zaman küçümsenir. Yaklaşık maliyet yalnız bir toplam rakam olarak hazırlanmışsa, gelen teklif ondan düşük ya da yüksek çıktığında kurum yalnız "düşük" ya da "yüksek" diyebilir; nedenini söyleyemez. Satır satır hazırlanmış bir cetvel ise farkın hangi kalemden geldiğini gösterir: panel mi daha ucuz teklif edilmiş, yoksa nakliye hiç yazılmamış mı? Aradaki fark, kararı tahminden gerekçeye taşır.

Üçüncü, dolaylı bir işlev daha vardır: yaklaşık maliyeti kurmak, kurumu işi tanımlamaya zorlar. Hat kaç metre, kaç kapı var, zemin ne, panel yüksekliği ne olacak? Bu sorular cetvelin satırlarını doldurmak için cevaplanmak zorundadır. Cevapsız kalan her soru, ileride teklif aşamasında her tedarikçinin kendi varsayımıyla doldurduğu bir boşluğa dönüşür.

Bu yüzden yaklaşık maliyet bir formalite değil, alımın omurgasıdır. Doğru kurulmuş bir cetvel, şartnameyle, teklif talebiyle ve teslim kabulüyle aynı dili konuşur; yanlış kurulmuş bir cetvel ise işin her aşamasında yeniden açıklama gerektirir.

Piyasa araştırması: aynı tarifle birkaç fiyat

Yaklaşık maliyetin birim fiyatları gökten inmez; piyasadan toplanır. Bunun en yaygın yolu, birkaç tedarikçiden aynı iş için fiyat istemektir. Burada tek kritik kural şudur: bütün tedarikçilere aynı tarif gönderilir. Aynı panel yüksekliği, aynı tel çapı, aynı kaplama, aynı direk profili, aynı miktarlar, aynı teslim adresi.

Tarif farklı gönderildiğinde gelen fiyatlar ortalama alınabilir sayılar değildir. Bir tedarikçi 4,5 milimetre telli paneli, diğeri daha ince telli paneli fiyatlamışsa bu iki rakamın ortalaması hiçbir gerçek ürüne karşılık gelmez. Kurum ortalamayı yaklaşık maliyete yazdığında, aslında var olmayan bir ürünün fiyatını yazmış olur.

Fiyat isterken gönderilecek yazının nasıl hazırlanacağı ayrı bir konudur ve eksiksiz teklif talebinin bloklarını anlatan yazıda ayrıntılı ele alındı. Yaklaşık maliyet açısından önemli olan, o talebin cetvelle aynı satır yapısında olmasıdır. Talep "panel, hat direği, köşe direği, kapı direği, kelepçe, kapı, nakliye" diye ayrı satırlar isterse, gelen cevaplar doğrudan cetvelin birim fiyat sütununa oturur.

Kaç tedarikçiden fiyat alınacağını, fiyatların hangi biçimde toplanacağını ve hangi belgenin yeterli sayılacağını kurumun kendi mevzuatı ve ihale birimi belirler. Teknik açıdan söylenebilecek olan şudur: tek fiyat piyasayı değil tek bir firmayı gösterir; birkaç fiyat bir aralık ortaya koyar ve aralığın dışında kalan uç değerler kendiliğinden görünür hâle gelir.

Cetvelin iskeleti: beş sütun

Yaklaşık maliyet cetvelinin sütunları sabittir ve her satırda eksiksiz doldurulur:

Bu beş sütunun her biri ayrı bir soruyu cevaplar ve biri boş kaldığında cetvel o satırda sorgulanamaz hâle gelir. Tanımı eksik satır, hangi ürünün fiyatlandığını söylemez. Birimi yazılmamış satır, miktarın neyi saydığını söylemez. Miktarı "1 götürü" diye geçiştirilmiş satır, kalemin gerçekten ne kadar olduğunu gizler.

Tanım sütunu, cetvel ile teknik şartname arasındaki köprüdür. Cetveldeki tanım kısa tutulur ama şartnamedeki maddeyle çelişmemelidir; şartname 4,5 milimetre tel yazıp cetvel yalnız "panel" diyorsa, fiyat araştırması hangi tel çapına göre yapıldığı belirsiz kalır. Şartnamenin kendisinin madde madde nasıl yazılacağı teknik şartname rehberinde anlatılıyor; burada yalnız şunu vurgulayalım: cetveldeki her tanım, şartnamedeki bir maddeye karşılık gelmelidir.

Panel ve direk satırları nasıl ayrılır?

Panel tek satırdır ve adetle yazılır. Panel çit 250 santim genişliğinde bitmiş bir levha olarak üretilir ve kesilmez; bu yüzden birimi metre değil adettir. Metre fiyatıyla yazılmış bir panel satırı, adet hesabındaki yuvarlamayı gizler ve miktarı sahadaki gerçek siparişten koparır.

Direk ise tek satır olmamalıdır. Cetvelde en az üç ayrı direk satırı bulunur: hat direği, köşe direği ve kapı direği. Üçü aynı hatta durur ama aynı ürün değildir. Köşedeki direk iki kenarın paneline birden hizmet eder ve kelepçesi iki yüze takılır; bu yüzden profili bir kademe kalın seçilir. Kapı açıklığının iki yanındaki direkler kanat ağırlığını ve menteşe momentini taşır; onlar da kalın profillidir.

Sayım kuralı cetvelin doğruluğu için belirleyicidir. Açık bir hatta direk sayısı panel sayısının bir fazlasıdır ve hattı bölen her kapı bir direk daha ekler. Köşeler direk sayısını artırmaz; köşedeki direk zaten sayının içindedir, yalnız profili değişir. Kapı direkleri de aynı şekilde sayının içindedir: kapının hattı bölmesiyle gelen +1, açıklığın iki yanındaki direklerin kapı direğine dönüşmesiyle birlikte düşünülür. "Köşe başına bir direk daha" ya da "her kapıya iki direk daha" diye kurulmuş bir cetvel, direği fazla sayar.

Toplam direk sayısı bu kuralla bulunduktan sonra satırlara bölünür: toplamdan köşe ve kapı direkleri çıkarılır, kalan hat direğidir. Böylece üç satırın miktarları toplandığında her zaman hesaplanan toplam direk sayısını verir ve cetveli okuyan biri bunu tek bir toplama işlemiyle doğrulayabilir.

Direk boyu da tanım sütununa yazılır. Panel yüksekliği arttıkça gömme payıyla birlikte gereken direk boyu da artar; 173 santimlik panel için 200 santimlik direk yetmez, bir sonraki standart boy gerekir. Boyu yazılmamış bir direk satırı, fiyat araştırmasında farklı boylarda teklif toplanmasına yol açar.

Kelepçe, başlık ve bağlantı satırları

Kelepçe, cetvelde en sık unutulan satırdır, çünkü küçük bir parçadır ve panel ile direğin "içinde" sanılır. Oysa ayrı bir üründür, ayrı fiyatlanır ve adedi panel sayısına değil panel yüksekliğine bağlıdır. Alçak panelde direk başına iki kelepçe yeterken, orta yükseklikte üç, yüksek panelde dört kelepçe gerekir.

Miktar sütununa kelepçe adedi bu mantıkla yazılır: direk sayısı × yüksekliğe göre kelepçe sayısı. Köşe direğinde kelepçe iki yüze takıldığı, uç ve kapı direğinde ise tek yüze takıldığı için gerçek adet bu formülden biraz sapabilir. Cetvel bu sapmayı gizlememelidir; miktar formülle yazılır ve tedarikçiden gelen kırılımla teyit edilir. Kelepçe tiplerinin ve bağlantı elemanlarının ayrıntısına bu yazıda girmiyoruz.

Direk başlığı, yani direğin üst ağzını kapatan kapak, ayrı bir satırdır ve direk sayısı kadar yazılır. Kapaksız bırakılan kutu profil direğe yağmur suyu dolar ve direk içeriden korozyona uğrar; bu yüzden satırın atlanması yalnız bütçe hatası değil, ömür hatasıdır.

Bu küçük satırların hepsi, katalogda fiyatı olmayan kalemlerdir. Cetvelde birim fiyat sütunları piyasa araştırmasıyla doldurulur; tedarikçiden gelen teklifte bu kalemlerin ayrı satır olarak yazılması istenir. Teklif bunları "panel fiyatına dahil" diyorsa, bu da cetvele not olarak düşülür, çünkü diğer tedarikçinin teklifinde ayrı satır olarak karşınıza çıkabilir.

Kapı satırı: ürün, direk ve açıklık birlikte

Kapı cetvelde tek satır gibi görünür ama üç sonucu vardır. Birincisi, kapının kendisi ayrı bir üründür: kanat, çerçeve, menteşe, kilit ve varsa ray. Araç kapısı ve yaya kapısı ayrı satırlara yazılır, çünkü ölçüleri, ağırlıkları ve fiyatları birbirinden çok farklıdır.

İkincisi, kapı açıklığı panel hesabından düşülür. Dört metrelik bir araç kapısı, o dört metrede panel olmadığı anlamına gelir. Cetveldeki panel miktarı bu yüzden toplam hat uzunluğundan değil, kapı açıklıkları düşülmüş uzunluktan hesaplanır. Düşülmezse panel satırı şişer ve kurum hiç dikilmeyecek panelleri bütçelemiş olur.

Üçüncüsü, kapı direk listesini değiştirir: hattı ikiye böldüğü için direk sayısı bir artar ve açıklığın iki yanındaki direkler kalın profilli kapı direğine dönüşür. Kapı ölçüsünün nasıl belirlendiği ve kapı direğinin nasıl planlandığı kapı ölçüsü ve kapı direği planlaması yazısında ayrıntılı anlatılıyor.

Kapı satırının tanım sütunu özellikle dikkat ister: açıklık genişliği, kanat sayısı, açılış biçimi (döner mi sürgülü mü), kanat dolgusu ve kilit tipi yazılmalıdır. "Bahçe kapısı, 1 adet" diye yazılmış bir satır için alınan fiyatlar, birbirinden tamamen farklı kapıları fiyatlar.

Zemin işleri: kazı ve beton mu, flanş ve dübel mi?

Direğin zemine nasıl bağlanacağı, cetvelde hangi satırların yer alacağını belirler. Toprak zeminde direk gömülür: her direk için bir çukur kazılır, direk yerleştirilir ve etrafı betonlanır. Bu durumda cetvelde kazı ve beton satırları bulunur; birimleri adet (direk temeli) ya da metreküp olabilir, ama hangisi seçildiyse bütün fiyatlar o birimle istenir.

Beton saha, mevcut kaplama ya da duvar gibi sert bir zeminde ise direk tabanına kaynaklı bir flanş plakasıyla zemine dübellenir. Bu durumda kazı ve beton satırları yerine flanşlı direk ve ankraj (dübel) satırları gelir. Flanşlı direk gömme payı gerektirmediği için boyu kısalır, ama gömme direkten farklı bir üründür ve ayrı fiyatlanır.

Bir okul bahçesi gibi karışık zeminli alanlarda iki yöntem aynı hatta bulunabilir: bir kenar toprak bahçeye, diğeri beton avluya denk gelebilir. Cetvel bu durumda direk satırlarını zemine göre de ayırır ve hangi direğin hangi yöntemle kurulacağı metrajda kenar kenar gösterilir. Tek bir "direk montajı" satırı, iki farklı işin fiyatını birbirine karıştırır.

Zemin işleri çoğu zaman malzeme tedarikçisinin değil montaj yapan firmanın kalemidir. Cetvelde bu ayrım açıkça yazılırsa, fiyat araştırması doğru kişilere gönderilir: malzeme satırları tedarikçiye, zemin ve montaj satırları uygulayıcıya.

Nakliye ve montaj: var olan ama gözden kaçan satırlar

Nakliye, yaklaşık maliyette en sık unutulan büyük kalemdir. Panel ve direk fiyatları çoğu zaman tedarikçinin deposunda teslim fiyatıdır; malın okul bahçesine gelmesi ayrı bir bedeldir. Mesafe, araç doluluğu, indirme koşulları ve sahaya erişim bu bedeli belirler. Nakliyenin ürün fiyatını nasıl değiştirdiği nakliye maliyetini anlatan yazıda ele alındı; cetvel açısından kural basittir: nakliye ayrı satırdır ve birimi genellikle sefer ya da götürüdür.

Montaj işçiliği de ayrı bir satırdır. citvetel bir malzeme tedarikçisidir ve montaj fiyatı vermez; ama bu, montaj satırının cetvelden çıkarılabileceği anlamına gelmez. İş anahtar teslim yaptırılacaksa montaj, cetvelin en büyük kalemlerinden biri olabilir ve birim fiyatı montaj yapan firmalardan alınan tekliflerle doldurulur. Genellikle hat metresi üzerinden tarif edilir; kapı montajı ise ayrı satırda adetle yazılır.

Bir diğer seçenek, kurumun malzemeyi ve montajı ayrı alımlarla temin etmesidir. Bu durumda iki ayrı cetvel hazırlanabilir, ama iki cetvelin birbirine bağlandığı nokta açıkça yazılmalıdır: malzeme nereye, hangi tarihte, kimin sorumluluğunda teslim edilecek? Teslim noktası belirsiz kalırsa nakliye ve indirme satırı iki cetvelde de bulunmayabilir.

Miktar hesabı: kanıtlanabilir biçimde yazmak

Cetveldeki her miktarın arkasında bir hesap bulunmalıdır ve bu hesap cetvele ek olarak yazılmalıdır. "58 panel" yazmak yetmez; "hat 150 m, kapı açıklıkları 5 m, panelli uzunluk 145 m, 145 ÷ 2,5 = 58 panel" yazmak gerekir. Birinci biçimde kontrol eden kişi rakama güvenmek zorundadır; ikinci biçimde hesabı kendisi tekrarlayabilir.

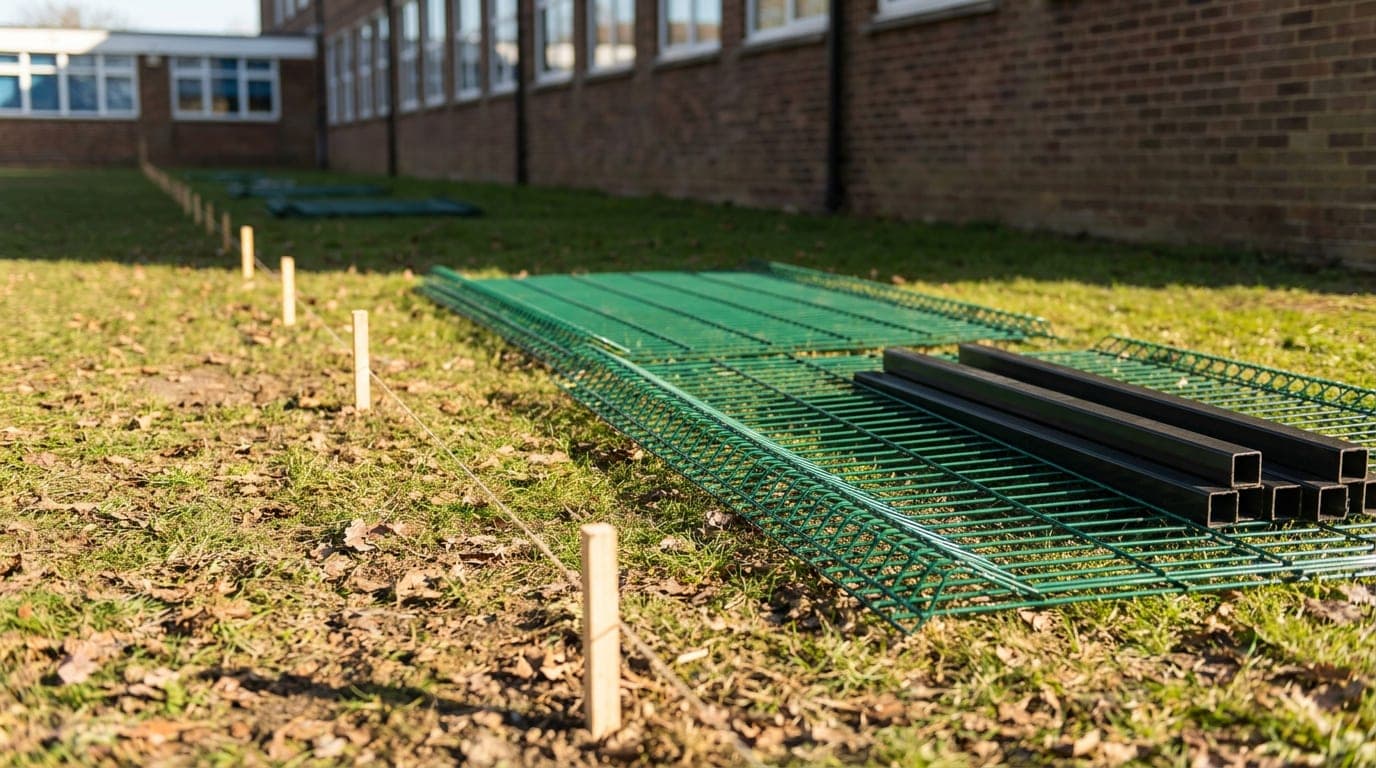

Okul bahçesi sınırında şerit metreyle ölçülen çit hattı ve zemine işaretlenmiş direk aksları

Kanıtlanabilir metrajın temel belgesi bir krokidir: hattın kenarları, her kenarın uzunluğu, köşelerin yeri, kapıların hangi kenarda ve hangi köşeden kaç metre uzakta olduğu. Metraj toplam uzunluktan değil kenar kenar çıkarılır, çünkü panel köşeyi dönemez ve her kenar kendi köşe direğinden köşe direğine uzanan ayrı bir dizidir. Küçük küsurat aks boyunca yedirilebilir, çünkü aks yalnız birkaç santim oynatılabilir; büyük küsurat ise yedirilemez ve bir yerleşim kararı gerektirir. Adım adım metraj çıkarma yöntemi metraj yazısında örnekleriyle anlatılıyor.

Kanıtlanabilirliğin ikinci ayağı tutarlılıktır. Cetveldeki satır miktarları birbirini doğrulamalıdır: hat, köşe ve kapı direklerinin toplamı, panel sayısından türetilen direk sayısına eşit olmalıdır; direk başlığı adedi direk sayısına eşit olmalıdır; kelepçe adedi direk sayısından yükseklik katsayısıyla türetilmelidir. Bir satırın miktarı değiştiğinde ona bağlı satırların da değişmesi gerekir ve bu bağ, hesap ekinde görünür olmalıdır.

Son olarak, metrajın kim tarafından ve hangi tarihte çıkarıldığı yazılır. Sahada ölçülmüş bir metraj ile eski bir vaziyet planından okunmuş bir metraj aynı güvenilirlikte değildir. Plan üzerinden çıkarılmışsa, sahada bir kez doğrulanması cetvelin sonradan açılmasını önler.

Birim fiyatlar nasıl belgelenir?

Birim fiyat sütunundaki her rakamın bir dayanağı olmalıdır. En yaygın dayanak, tedarikçilerden alınmış tarihli ve yazılı tekliflerdir. Teklifin üzerinde tarih, geçerlilik süresi, ürün tanımı, birim ve fiyatın KDV durumu yazılı olmalıdır; bunlardan biri eksikse, o teklif cetvelde kullanılırken eksik bilgi ayrıca not edilir.

İkinci dayanak, tedarikçinin yayımladığı tarihli katalog ya da fiyat listesidir. Liste fiyatı panel ve direk gibi standart ürünler için iyi bir referanstır; ama kapı, kelepçe, nakliye ve montaj gibi kalemleri çoğu zaman kapsamaz. Güncel liste fiyatlarının bulunduğu yer, bu sitenin panel çit fiyatları sayfasıdır; oradaki rakamlar büyüklük mertebesi için kullanılabilir ama cetvelde kullanılacaksa sayfanın görüntülendiği tarih de not edilir.

Birden fazla fiyat toplandığında, cetvele hangi değerin yazılacağı da bir karardır: ortalama mı, en düşük mü, orta değer mi? Bu kararı kurumun ihale birimi verir; teknik açıdan önemli olan, seçilen yöntemin bütün satırlarda aynı uygulanmasıdır. Panel satırında ortalama, direk satırında en düşük fiyat kullanılmış bir cetvel, tutarlı bir referans değildir.

Belgeleme için pratik bir yöntem, cetvele bir "fiyat dayanağı" eki koymaktır: her satır için hangi tedarikçiden, hangi tarihte, hangi birim fiyatın alındığını ve cetvele hangi değerin hangi yöntemle yazıldığını gösteren küçük bir tablo. Bu ek, cetvel sorgulandığında ilk açılacak belgedir.

Dayanak türüGüçlü yanıZayıf yanıCetvelde nasıl kullanılır
Tarihli yazılı teklifKurumun tarifine göre verilmiştirGeçerlilik süresi kısa olabilirTarih ve geçerlilik süresiyle birlikte eke yazılır
Katalog ya da fiyat listesiStandart ürünlerde herkese açık referansKapı, bağlantı, nakliye, montaj çoğu zaman yokturYalnız kapsadığı satırlarda, görüntülenme tarihiyle
Önceki alımın fiyatıKurumun kendi deneyimini yansıtırTarihi eskidir, piyasayı göstermeyebilirTek başına değil, güncel fiyatla karşılaştırma için
Sözlü ya da telefonla alınan fiyatHızlıdırBelgelenemez, tarife bağlanamazCetvele dayanak olarak yazılmaz

Örnek cetvel: 150 metrelik okul bahçesi

Senaryo şöyle: bir okul bahçesi, arka kenarı okul binasına dayanan üç kenarlı açık bir hatla çevrilecek. İki yan kenar 50'şer metre, ön cephe 50 metre; toplam 150 metre, iki köşe. Ön cephede 400 santimlik bir araç kapısı ve 100 santimlik bir yaya kapısı var. Panel 173 × 250 cm, 4,5 mm tel; direk 60×40 kutu profil, 250 cm, çünkü 173 santimlik panelde gömme payıyla 200 santimlik direk yetmez.

Metraj. Kapı açıklıkları toplam 5 metre; panelli uzunluk 145 metre. Kenar kenar: yan kenarlar 20'şer panel; ön cephe 20 m + araç kapısı + 10 m + yaya kapısı + 15 m, yani 8 + 4 + 6 = 18 panel. Her dizi 2,5'in katı olduğu için küsurat yok. Toplam 58 panel.

Direk. Açık hat: 58 + 1 = 59; iki kapı hattı böldüğü için +2 → 61 direk. Köşeler sayıyı artırmaz. 61 direğin 2'si köşe, 4'ü kapı direğidir ve kalın profilden seçilir; kalan 55'i hat direğidir.

Aşağıdaki cetvelde panel ve hat direği satırlarına katalogdaki fiyatla, KDV hariç tutar yazıldı. Katalogda fiyatı bulunmayan satırlarda birim fiyat hücresi boş bırakıldı; bu hücreler piyasa araştırmasıyla doldurulur.

Noİş kalemiBirimMiktarBirim fiyat (KDV hariç)Tutar (KDV hariç)
1Panel çit 173 × 250 cm, 4,5 mm teladet58920 TL53.360 TL
2Hat direği 60×40 kutu profil, 250 cmadet55405 TL22.275 TL
3Köşe direği, kalın profil, 250 cmadet2piyasa araştırmasıyla doldurulur—
4Kapı direği, kalın profiladet4piyasa araştırmasıyla doldurulur—
5Kelepçe (173 cm panelde direk başına 3)adet183 (61 × 3, kırılımla teyit)piyasa araştırmasıyla doldurulur—
6Direk başlığıadet61piyasa araştırmasıyla doldurulur—
7Araç kapısı, 400 cm açıklıkadet1piyasa araştırmasıyla doldurulur—
8Yaya kapısı, 100 cm açıklıkadet1piyasa araştırmasıyla doldurulur—
9Direk temeli: kazı ve betonadet61piyasa araştırmasıyla doldurulur—
10Nakliye ve indirmeseferteklife görepiyasa araştırmasıyla doldurulur—
11Montaj işçiliği (hat)m145piyasa araştırmasıyla doldurulur—
12Kapı montajıadet2piyasa araştırmasıyla doldurulur—
Ara toplam (1-2. satırlar)75.635 TL
KDVayrı satırda hesaplanır—

Bu tablonun asıl mesajı, rakamı olan iki satırın toplamın yalnız bir parçası olduğudur. 75.635 TL, işin yaklaşık maliyeti değil; panel ve hat direğinin katalog karşılığıdır. Köşe ve kapı direkleri, kelepçe, başlık, iki kapı, 61 temel, nakliye ve montaj eklenmeden cetvel bir bütçe rakamı üretmez. Zemin kısmen beton avluysa 9. satır ikiye bölünür ve ilgili direkler flanşlı direk satırına taşınır.

Cetvelin miktar sütunu da kendi kendini doğrular: 55 + 2 + 4 = 61 direk, başlık 61, temel 61; montaj metresi panelli uzunluk olan 145 metredir. Bir kontrolör bu tutarlılığı birkaç dakikada görebilir.

Toplamı tek kalem yazmak neden hatadır?

En yaygın hata, yaklaşık maliyeti "panel çit işi, 150 metre, götürü" diye tek satırda yazmaktır. Bu biçimde bir rakam vardır ama o rakamın neyi kapsadığı yoktur. Kapı dahil mi, zemin işleri dahil mi, nakliye dahil mi? Cetveli okuyan kimse bunu söyleyemez.

Tek kalemli yaklaşık maliyetin en büyük zararı teklif aşamasında ortaya çıkar. Gelen teklifler kalem kalem yazılmışsa, kurum onları tek satırlık bir referansla karşılaştıramaz. Bir teklif düşük çıktığında bunun gerçekten ucuz bir fiyat mı yoksa eksik bir kapsam mı olduğu anlaşılmaz. Teklifler kendi aralarında satır satır eşitlenebilir; ama bu eşitleme ancak yaklaşık maliyet de aynı satırlarla kurulmuşsa kurumun kendi referansına bağlanabilir.

İkinci zarar, iş sırasında ortaya çıkan değişikliklerdir. Kapı yerinin kayması, bir kenarın uzaması ya da zeminin beklenenden farklı çıkması cetvelde hangi satırı etkilediği biliniyorsa kolayca hesaplanır. Tek kalemli bir rakamda ise her değişiklik yeniden pazarlığa döner.

KDV'yi karıştırmak: hariç ve dahil aynı sütunda

İkinci sık hata, birim fiyat sütununda KDV'li ve KDV'siz rakamların yan yana bulunmasıdır. Bir tedarikçi fiyatını KDV hariç, diğeri dahil yazmıştır; ikisi de cetvele olduğu gibi aktarılır ve toplam sessizce bozulur. Daha kötüsü, bu rakamların ortalaması alınırsa ortaya ne dahil ne hariç bir sayı çıkar.

Kural, cetvelin tek bir biçimde tutulmasıdır. Pratikte en temiz yol, bütün birim fiyatları ve satır tutarlarını KDV hariç yazmak ve vergiyi cetvelin en altında ayrı bir satır olarak eklemektir. KDV dahil gelen bir fiyat, cetvele girmeden önce hariç tutara çevrilir ve bu dönüşüm fiyat dayanağı ekinde gösterilir.

Hariçten dahile ve dahilden hariçe dönüşümün nasıl doğru yapılacağı, iskontonun hangi tutardan düşüleceği ve bütçe onayında vergiyi unutmanın sonuçları KDV hesap hatalarını anlatan yazıda ayrı ayrı işlendi. Kurumun bütçe tarafında hangi tutarın esas alınacağı ise ihale biriminin konusudur; cetvelin görevi, o tutarı karışıklığa yer bırakmadan gösterebilmektir.

Nakliyeyi unutmak ve eski tarihli fiyat

Üçüncü hata nakliyenin hiç yazılmamasıdır. Katalog ve teklif fiyatlarının çoğu depo teslim fiyatıdır; cetvelde nakliye satırı yoksa yaklaşık maliyet, malın okula gelmediği bir senaryoyu hesaplamış olur. Nakliye satırı "teklife göre" diye bile olsa cetvelde bulunmalıdır, çünkü satırın varlığı fiyat araştırmasında sorulmasını garanti eder.

Dördüncü hata eski tarihli fiyattır. Geçen yılın alımından kalmış bir teklif ya da aylar önce indirilmiş bir fiyat listesi, cetvele pratik bir kısayol gibi görünür. Oysa panel çitin hammaddesi çeliktir; çelik fiyatı yıl içinde hareket eder ve tekliflerin çoğu kısa bir geçerlilik süresiyle verilir. Geçerlilik süresi dolmuş fiyatla hazırlanmış bir cetvel, piyasanın gerisinde ya da önünde kalır ve iki durumda da referans işlevini yitirir.

Bu iki hatanın ortak çaresi, cetvelin bir hazırlanma tarihi taşımasıdır. Cetvelin başına hazırlanma tarihi, altına ise her birim fiyatın dayanak tarihi yazılır. Hazırlık ile alım arasında uzun bir süre geçerse, fiyatlar aynı tarifle yeniden istenir ve cetvel güncellenir.

Bir kontrolör cetvele hangi soruları sorar?

İyi hazırlanmış bir cetvel, onu hiç görmemiş biri tarafından birkaç soruyla doğrulanabilmelidir. Satın alma biriminin iç kontrolü ya da işi onaylayacak kişi şu soruları sorduğunda cevap cetvelin kendisinde ya da eklerinde bulunmalıdır:

Bu listeyi geçen bir cetvel, yalnız bir rakam değil bir gerekçe taşır. Geçemeyen her soru, teklif aşamasında ya da teslimde yeniden karşınıza çıkar.

Cetvel ile teklif talebi aynı dili konuşmalı

Yaklaşık maliyet cetveli, şartname ve teklif talebi üç ayrı belgedir ama aynı işi tarif ederler. Şartname ürünün ne olacağını söyler, cetvel ne kadar tutacağını hesaplar, teklif talebi tedarikçiden aynı satırlarla fiyat ister. Üçü aynı satır yapısını paylaştığında, gelen teklif doğrudan cetvelin yanına konabilir ve fark satır satır okunur.

Satır yapısını belgeler arasında taşımanın pratik yolu, cetvelin iş kalemi listesini teklif talebine olduğu gibi kopyalamaktır. Tedarikçi aynı numaralı satırlara fiyat yazar; kapsamadığı satırı boş bırakır ya da "dahil değil" diye işaretler. Böylece hangi teklifin hangi kapsamı fiyatladığı ilk bakışta görünür.

Aynı küme içinde benzer bir satın alma sürecini apartman sitesi yönetimi açısından ele alan site çevresi maliyet yazısı, karar dosyasının maliklere nasıl sunulacağına odaklanıyor; hat uzunluğuna göre maliyetin katman katman nasıl kurulduğu ise yüz metrelik hattın maliyet örneğinde anlatıldı. Kurumsal cetvel, bu iki yaklaşımın ortasında durur: hesap mantığı aynıdır, belgeleme disiplini daha sıkıdır.

Özet

Panel çit yaklaşık maliyet hesabı, tek bir rakam değil bir cetveldir. Cetvelin her satırı tanım, birim, miktar, birim fiyat ve tutar taşır; panel adetle, direkler hat, köşe ve kapı olarak ayrı satırlarda, kelepçe ve başlık kendi satırlarında, kapılar açıklıklarıyla, zemin işleri yöntemine göre, nakliye ve montaj ise var oldukları bilinerek yazılır.

Miktarlar kenar kenar çıkarılmış bir metrajdan türetilir ve birbirini doğrular: açık hatta direk sayısı panel sayısının bir fazlasıdır, her kapı bir direk ekler, köşeler sayıyı değil profili değiştirir. Birim fiyatlar aynı tarifle birkaç tedarikçiden alınmış, tarihli ve tek KDV biçiminde yazılmış belgelere dayanır.

Cetveli bozan dört hata basittir ve hepsi önlenebilir: toplamı tek kalem yazmak, KDV'yi karıştırmak, nakliyeyi unutmak ve eski tarihli fiyat kullanmak. Kaç fiyat alınacağı, hangi belgenin yeterli sayılacağı ve hangi değerin esas alınacağı kurumun kendi mevzuatına ve ihale birimine aittir; cetvelin teknik doğruluğu ise hazırlayanın elindedir.

Sık sorulanlar

Yaklaşık maliyet ile teklif fiyatı arasındaki fark nedir?

Yaklaşık maliyet, işi yaptıracak kurumun alımdan önce hesapladığı referans tutardır; bütçeyi ayırmaya ve gelen teklifleri tartmaya yarar. Teklif fiyatı ise tedarikçinin kendi maliyetine ve koşullarına göre verdiği tutardır. İkisi aynı satır yapısıyla kurulursa gelen teklif, cetvelle satır satır karşılaştırılabilir.

Yaklaşık maliyet için kaç tedarikçiden fiyat alınmalı?

Kesin sayıyı kurumun kendi mevzuatı ve ihale birimi belirler. Pratikte tek bir fiyat, piyasayı değil o firmayı gösterir; birkaç tedarikçiden aynı tarifle alınmış fiyatlar ise bir aralık ortaya koyar. Önemli olan sayıdan çok, bütün tedarikçilere aynı ürün tarifinin ve aynı miktarların gönderilmiş olmasıdır.

Cetvelde KDV nasıl gösterilir?

Birim fiyatlar ve satır tutarları tek bir biçimde, genellikle KDV hariç yazılır ve vergi en altta ayrı bir satır olarak eklenir. Karışık yazım, yani bazı satırların dahil bazılarının hariç olması, toplamı sessizce bozar. Kurumun bütçe tarafında hangi tutarın esas alınacağı ayrıca ihale birimine sorulur.

Montaj işçiliği cetvele nasıl yazılır?

Ayrı bir satır olarak yazılır ve genellikle hat metresi ile kapı adedi üzerinden tarif edilir. Malzeme tedarikçisi montaj fiyatı vermiyorsa bu satırın birim fiyatı montaj yapan firmalardan alınan tekliflerle doldurulur. Satırı yok saymak, cetveli yalnız malzeme bütçesine indirir.

Eski tarihli bir teklif yaklaşık maliyette kullanılabilir mi?

Kullanılması risklidir. Panel çitin hammaddesi çeliktir ve fiyatı yıl içinde hareket eder; tekliflerin çoğu da sınırlı bir geçerlilik süresiyle verilir. Geçerlilik süresi dolmuş bir teklif, cetveli bugünün piyasasından koparır; yeni tarihli fiyat istemek daha güvenlidir.

Katalog fiyatı yaklaşık maliyete dayanak olur mu?

Tarihli ve yazılı bir katalog ya da fiyat listesi, birim fiyatın dayanaklarından biri olabilir. Ancak liste fiyatı çoğu zaman yalnız panel ve direği kapsar; kapı, kelepçe, nakliye ve montaj gibi kalemler için ayrıca teklif gerekir. Hangi belgenin yeterli sayılacağına kurumun ihale birimi karar verir.

İlgili yazılar

Dizin
Tüm rehber yazılarıŞartname, tedarik, üretim ve toptan konuları.
Genel
Saha el kitabıÜç sistemin ortak konuları: seçim, zemin, metraj, montaj.
Katalog
Çit ürünleriKategori, ölçü ve birim fiyatlarıyla ürün listesi.
